Haapamaa-Ylikylä (2025)

ke kesäk. 25 09:30:00 2025

Tästä päivityksestä löydät tietoa valokuiturakentamisen etenemisestä Haapamaan ja Ylikylän alueilla Kempeleessä.

Rakentaminen toteutetaan osittain yhteisrakentamisena sähköverkon maakaapeloinnin ja kaukolämpöverkon saneerauksen kanssa. Yhteisrakentamisen tavoitteena on minimoida alueen asukkaille aiheutuvaa haittaa.

Valokuituverkon rakentaminen alkoi teiden alituksilla touko–kesäkuun vaihteessa. Tämän jälkeen alueella rakennetaan runko- ja jakeluverkkoa sekä tehdään muita verkon rakentamiseen liittyviä töitä. Maanrakennustyöt jatkuvat loppuvuoteen saakka. Niin kauan kuin maanrakennustyöt ovat kesken, emme voi antaa tarkkaa aikataulua liittymien käyttöönotolle. Aikataulut tarkentuvat rakentamisen edetessä.

Kaivutöiden kanssa samaan aikaan aloitamme myös suunnittelukäynnit asiakkaidemme luona. Käynnin aikana katsotaan yhdessä suunnittelijan kanssa, miten valokuitu kannattaa tontilla rakentaa ja mihin valokuitupäätelaite asennetaan. Mikäli kiinteistössä on valmiita putkituksia, niitä voidaan hyödyntää. Suunnittelukäynnin yhteydessä tehdään mahdollisuuksien mukaan myös ulkojatkoskotelon, päätelaitteen ja reitittimen asennus. Tältä videolta näet, mitä suunnittelukäynnin aikana tapantuu.

Huomaathan:
Urakoitsijamme ottaa sinuun yhteyttä puhelimitse ennen tontille tuloa. Soitto ei tule tuntemattomasta numerosta, joten vastaathan puheluun, vaikka et tunnistaisi numeroa. Näin voimme sopia aikatauluista sujuvasti.

Vinkki:
Muistathan dokumentoida valokuitukaapelin tarkan sijainnin tontilla. Tieto voi olla tärkeä myöhemmin, mikäli tontilla tehdään lisäkaivuutöitä.

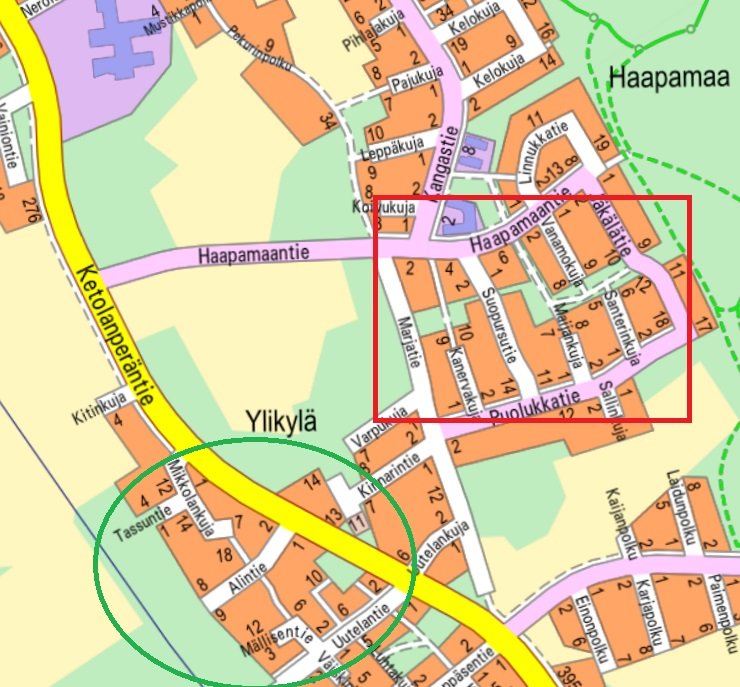

Rakentamisen eteneminen (päivittyvä)

25.6.2025

Kesäkuun puoliväli – heinäkuu

  • Rakentaminen on käynnissä Haapamaantien eteläpuolella. Alueella työskennellään koko heinäkuun ajan.

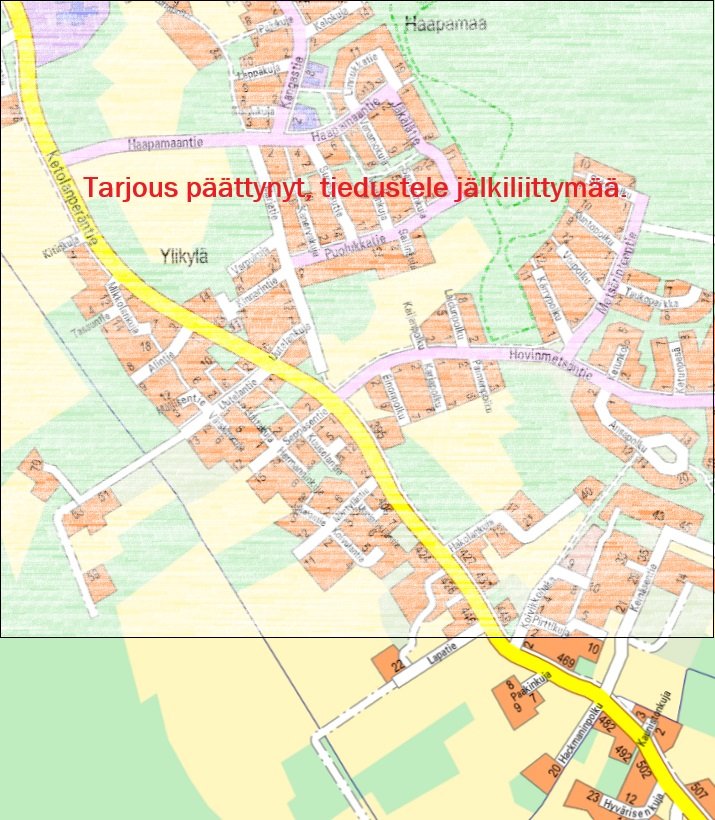

HUOM! Haapamaantien eteläpuolen liittymätarjous on päättymässä.

Sadan euron tarjoushinta on voimassa siihen asti, kun alitusryhmä siirtyy seuraavalle katuosuudelle. Tämän jälkeen tehdyt tilaukset käsitellään jälkiliittyminä. Jälkiliittymän hinta on 500 euroa, ja toimitus tapahtuu erillisen aikataulun mukaisesti.

Tämä johtuu siitä, että koneiden palaaminen hidastaisi rakentamisen kokonaisaikataulua.

  • Tonttisuunnittelu on siirtynyt Ylikylän alueelle.

Elokuu 2025 (arvio)

  • Rakennustyöt jatkuvat Ylikylän alueella.

Liittymäkytkennät ja teletyöt

  • Valokuituliittymien kytkennät ja teletyöt tehdään maanrakennustöiden jälkeen. Aikataulu tarkentuu rakentamisen edetessä.

18.6.2025

Kesäkuun alkupuoli

  • Haapamaalla kaapelointi käynnissä. Haapamaantien pohjoispuoli valmistuu pian.
  • viikolla 25 työt ovat siirtymässä Leppäkujan ja Pajukujan väliselle alueelle.
  • Tonttisuunnitelmat Haapamaan alueella ovat pääosin tehty niille, joiden kanssa aikataulu on saatu sovittua.
  • Tonttisuunnittelu siirtymässä Ylikylän alueelle.

Kesäkuun puoliväli

  • Rakentaminen alkaa Haapamaantien eteläpuolella. Alueella rakennetaan heinäkuun ajan.

Heinäkuu 2025

  • Rakennustyöt jatkuvat Haapamaantien eteläpuolella.

Elokuu 2025 (arvio)

  • Rakennetaan Ylikylän alueella.

Liittymäkytkennät ja teletyöt:

Valokuituliittymien kytkennät ja teletyöt tehdään maanrakennustöiden jälkeen. Aikataulu tarkentuu rakentamisen edetessä.

Huom!

Kaukolämpöverkon sanaaraus vaikuttaa valokuidun rakentamisaikatauluun seruaavilla teillä: Pajukuja, Pihlajakuja, Kuusikuja ja Ketokuja. Näillä teillä kaapelointi tehdään kaukolämpötöiden yhteydessä.


10.6.2025

Valokuituverkon rakentaminen alueella on alkanut teiden alituksilla. Teiden alituksissa valokuitukaapeli viedään tien alta, jolloin tien pintaa ei tarvitse rikkoa. Näin aiheutetaan mahdollisimman vähän haittaa liikenteelle, säästetään maisemaa ja vältetään kiertoteiden rakentaminen.



Tilaa valokuitu jo tänään!

Kaapeli-TV tuo laatua katseluun

Kaapeli-TV tuo kotiisi häiriöttömät televisio- ja radiosisällöt. Tilattavissa kaikilla valokuitualueillamme.

Oulun Seudun Sähkö 100 vuotta

Tutustu 100-vuotisjuhlasivustoon
